Изготовление и сборка оконных блоков
Страница 12

Вгонку и навешивание форточек в створку производят на рабочем месте.

В связи с тем, что форточку обрабатывают на фрезерном станке в шаблоне, до­пол­нительных работ по пригонке форточки к створке не требуется. Отлив на форточке не ставится, так как в нижнем бруске форточки отлив составляет одно целое с бруском.

Отлив, нащельники, заранее прирезанные в размер, во внутренней и наруж­ной створках ставят на рабочем месте. Отлив (врезной) ставят на клее повышен­ной водостойкости с креплением шурупами. Нащельник крепят к створке так­же на клее с привертыванием шурупами. Нащельник высотой до 1200 мм крепят 4 шурупами, а высотой 1200—1800 мм—5—6 шурупами.

Коробки собирают в сборочном станке/ Коробки без предварительной под­гонки брусков собирают следующим образом. В станок укладывают бруски коробки, обжимают их, следя за тем, чтобы в шиповом соединении бруски плотно подходили один к другому. Правильность сборки коробки проверяют шаблоном с угла на угол. После этого в местах шиповых соединений высверли­вают отверстия под нагели, которые ставят на клею заподлицо с плоскостью коробки.

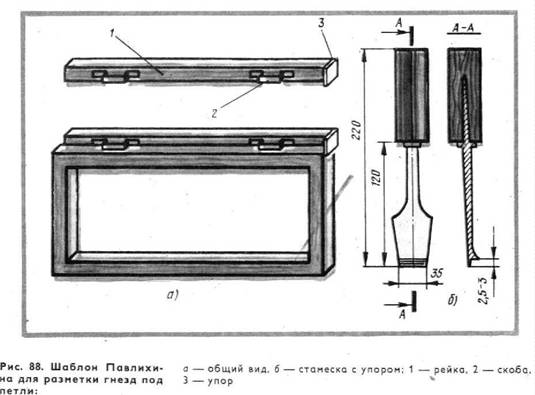

Трудоемкой операцией является навешивание створок с врезкой петель. На боль­шин­стве деревообрабатывающих предприятий эта операция механи­зирована. При от­сут­ствии станков для врезки петель используют шаблон Павлихина (рис. 88), пред­став­ля­ю­щий собой рейку 1 с упором 3 и двумя скобами 2 с заточенными фасками. Размеры скоб со­от­ветствуют размерам петель. При разметке шаблон кладут на кромку створки по упо­ру, а затем легким ударом по скобе переносят ее отпечаток на створку и по нему в даль­ней­шем прорезают гнездо под петлю. Аналогичным образом делают разметку на ко­роб­ках, а также дверных полотнах. По полученной разметке стамеской с упором прорезают гнез­да под петли. Упор стамески позволяет заглубить лезвие лишь на заданный размер. Глу­бина гнезда под петлю должна точно соответствовать толщине ее, с тем чтобы после установки поверхность петли была заподлицо с древесиной.

Вгонка и навешивание створок в коробку производится на специальных столах, име­ю­щих длину и ширину, соответствующую наибольшему размеру оконного блока, и высоту до 900 мм. На предприятиях с большим объемом про­изводства вгонка и навеска створок производится на конвейерах с заданным ритмом.

Процесс вгонки и навешивания оконных створок в коробку состоит из сле­дующих основных операций: подготовки створок; навешивания на петли. зачистки провесов и устранения других дефектов; упаковки блока (расшивки планками) для перевозки его в малярное отделение. При вгонке переплетов в коробку сначала навешивают наружные переплеты. В том случае, когда окон­ный блок имеет помимо створок и фрамугу (для общественных зданий), сначала подгоняют фрамугу к коробке.

После проверки правильности прифальцовки фрамуги к импосту ее крепят к коробке шурупами, завертываемыми под углом 45°, причем в первую очередь крепят вер­ти­каль­ные бруски фрамуги.

Неоткрывающиеся фрамуги подгоняют плотно к коробке без зазоров, после чего за­креп­ляют их шурупами. Открывающиеся фрамуги подгоняют к коробке, навешивают на пет­ли, затем подгоняют створки. Зазор между фрамугами и ко­робкой должен быть не бо­лее 2 мм. При подгонке створок тщательно прове­ряют правильность притвора, т. е. плот­ность прилегания их к четвертям короб­ки. При навешивании створок на петли следят за тем, чтобы они открывались свободно и не пружинили. Внутренние створки подгоняют так же, как и наруж­ные.
