Автоматическая линия цинкования в барабанах
Страница 16

Vв – скорость вертикального перемещения автооператора (Vв =0,11 м/с).

= 378 с.

Суммарное время выстоя над ваннамиtвыст равно 543 сек.[13]

tа= 450 + 378 + 543= 1371 с.

nа = 1371 / 555= 2,47 » 3

Необходимое количество автооператоров равно трём.

Далее рассчитаем наиболее существенный габаритный размер автооператорной линии - длину. Её находим по формуле:

L= n×W + nс×Wc + W3/P + DWC + n0×DW0 + n1×DW1 + n2×DW2 + Wб, (4.13)

где n – количество ванн одного типоразмера;

W – ширина ванн принятого типоразмера;

nс – количество сушильных камер;

Wc – ширина сушильной камеры;

W3/P – ширина загрузо-разгрузочной стойки;

DWC – зазор между сушильной камерой и загрузо-разгрузочной стойкой;

n0 – количество комбинаций соседних ванн без бортовых отсосов;

DW0 - зазор между ваннами без бортовых отсосов;

n1 – количество односторонних бортовых отсосов;

DW1 - зазор между стенками ванн с односторонним бортовым отсосом;

n2 – количество двухсторонних бортовых отсосов;

DW2 - зазор между стенками ванн с двухсторонним бортовым отсосом;

Wб – ширина одностороннего бортового отсоса по краю линии.

L= (12×0,63+5·0,8)+2×0,8+0,6+0,3+10×0,16+3×0,29+3×0,39+0= 17,7 м.

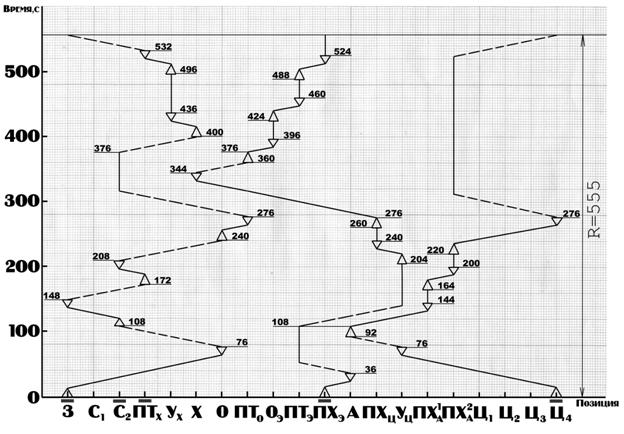

На основании рассчитанных данных построена циклограмма, которая изображена на рисунке 4.1.

ПХ

Рисунок 4.1 – Циклограмма автооператорной линии цинкования в барабанах.

­Условные обозначения: З – загрузка, С – сушка, ПТ – тёплая промывка после хроматирования, ПХ – промывка холодная после хроматирования, Х – хроматирование, О – химическое обезжиривание, ПТо – тёплая промывка после обезжиривания, Оэ – электрохимическое обезжиривание, ПТэ - тёплая промывка после электрохимического обезжиривания, А – активация, ПХУ – промывка холодная после цинкования, УЦ – улавливание после цинкования, ПХа – холодная промывка после активации, Ц – цинкование, ▲ – подъём барабана автооператором и выстой для стекания раствора (16 с.), ▼ – опускание барабана автооператором (10 с.), ¤ – перемещение автооператора на одну позицию (8 с.), ▬ – ванна с барабаном.

Время каждой операции согласно циклограмме отражено в итоговой таблице 4.1.

Таблица 4.1 – Продолжительность технологических операций

Наименование операции

Время по технологии, с.

Время по циклограмме, с.

Загрузка

Обезжиривание

Промывка после обезжиривания

Электрохимическое обезжиривание

Промывка после электрохим. обезжиривания

Активация

Промывка после активации: первая ступень

вторая ступень

Цинкование

Улавливание после цинкования

Промывка после цинкования

Хроматирование

Промывка после хроматирования: первая ступень

вторая ступень

Сушка

120-300

≥20

30-300

≥20

≥20

15-45

30-150

1200-5400

≥20

≥20

45-90

≥20

≥20

180-600

407

164

84

28

28

31

56

20

20

1944

128

20

56

60

195

1010

4.3 Электрический расчёт электрохимических ванн

Сила тока I на ванне определяется произведением технологической плотности тока iср и площади единичной загрузки Sез:

I = 1,05 × iср × Sез, (4.14)

Коэффициент 1,05 учитывает потери электричества на контакты деталей в барабане.

Напряжение на ванне при покрытии деталей в барабанах определяется по формуле:

Страницы: 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24
